Dự án cao tốc Khánh Hòa – Buôn Ma Thuột

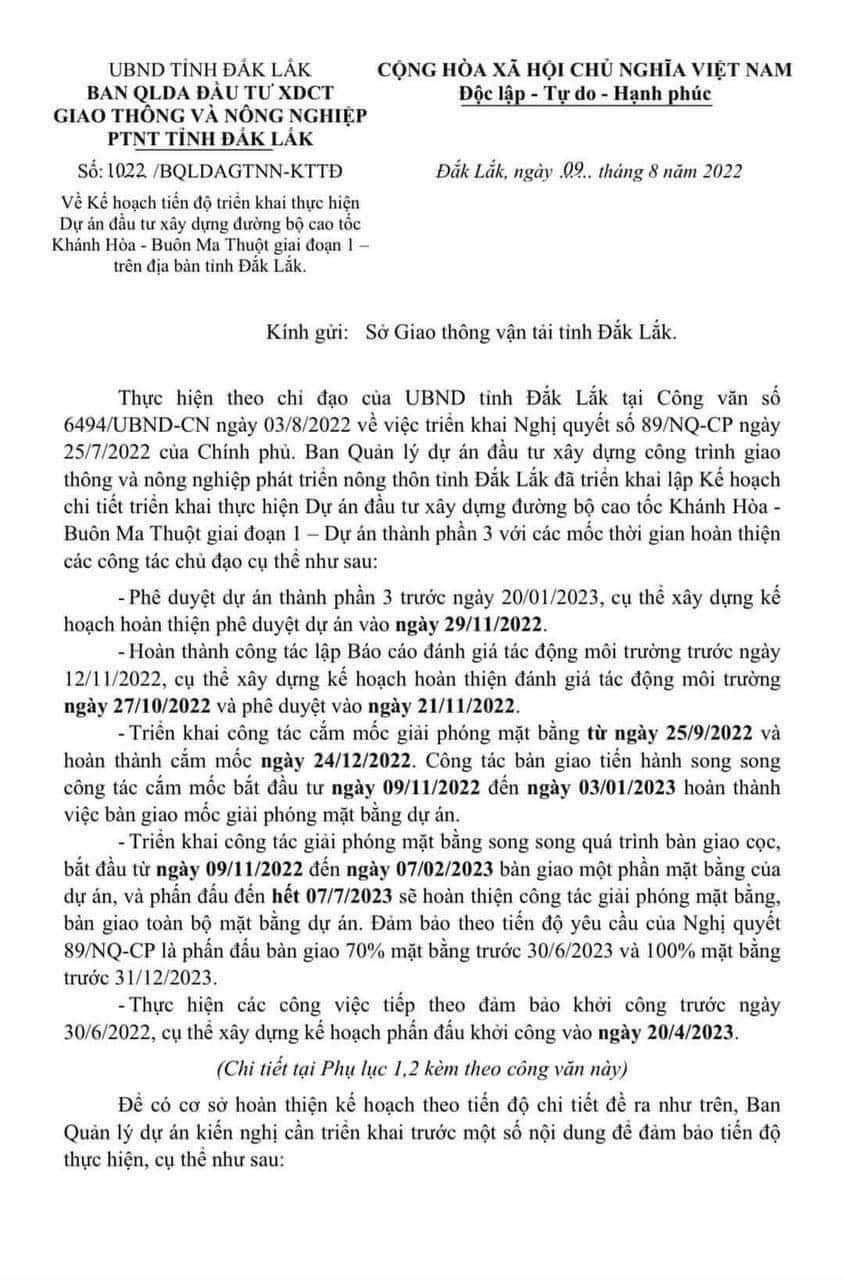

Về Kế hoạch tiến độ triển khai thực hiện Dự án đầu tư xây dựng đường bộ cao tốc Khánh Hòa – Buôn Ma Thuột giai đoạn I – trên địa bản tỉnh Đắk Lắk. Kính gửi: Sở Giao thông vận tải tỉnh Đắk Lắk.

Thực hiện theo chỉ đạo của UBND tỉnh Đắk Lắk tại Công văn số 6494/UBND-CN ngày 03/8/2022 về việc triển khai Nghị quyết số 89/NQ-CP ngày 25/7/2022 của Chính phủ. Ban Quản lý dự án đầu tư xây dựng công trình giao thông và nông nghiệp phát triển nông thôn tỉnh Đắk Lắk đã triển khai lập Kế hoạch chi tiết triển khai thực hiện Dự án đầu tư xây dựng đường bộ cao tốc Khánh Hòa – Buôn Ma Thuột giai đoạn 1 – Dự án thành phần 3 với các mốc thời gian hoàn thiện các công tác chủ đạo cụ thể như sau.

Dự án cao tốc Khánh Hòa - Buôn Ma Thuột
Dự án cao tốc Khánh Hòa – Buôn Ma Thuột

Dự án cao tốc Khánh Hòa – Buôn Ma Thuột

– Phê duyệt dự án thành phần 3 trước ngày 20/01/2023, cụ thể xây dựng kế hoạch hoàn thiện phê duyệt dự án vào ngày 29/11/2022. – Hoàn thành công tác lập Báo cáo đánh giá tác động môi trường trước ngày 12/11/2022, cụ thể xây dựng kế hoạch hoàn thiện đánh giá tác động môi trường ngày 27/10/2022 và phê duyệt vào ngày 21/11/2022.

– Triển khai công tác cắm mốc giải phóng mặt bằng từ ngày 25/9/2022 và hoàn thành cắm mốc ngày 24/12/2022. Công tác bản giao tiến hành song song công tác cắm mốc bắt đầu tư ngày 09/11/2022 đến ngày 03/01/2023 hoàn thành việc bản giao mốc giải phóng mặt bằng dự án.

– Triển khai công tác giải phóng mặt bằng song song quá trình bàn giao cọc, bắt đầu từ ngày 09/11/2022 đến ngày 07/02/2023 bàn giao một phần mặt bằng của dự án, và phấn đấu đến hết 07/7/2023 sẽ hoàn thiện công tác giải phóng mặt bằng, bàn giao toàn bộ mặt bằng dự án. Đảm bảo theo tiến độ yêu cầu của Nghị quyết 89/NQ-CP là phấn đấu bàn giao 70% mặt bằng trước 30/6/2023 và 100% mặt bằng trước 31/12/2023.

-Thực hiện các công việc tiếp theo đảm bảo khởi công trước ngày 30/6/2022, cụ thể xây dựng kế hoạch phấn đấu khởi công vào ngày 20/4/2023. (Chi tiết tại Phụ lục 1,2 kèm theo công văn này) Để có cơ sở hoàn thiện kế hoạch theo tiến độ chi tiết đề ra như trên, Ban Quản lý dự án kiến nghị cần triển khai trước một số nội dung để đảm bảo tiến độ thực hiện, cụ thể như sau.

Dự án cao tốc Khánh Hòa - Buôn Ma Thuột
Dự án cao tốc Khánh Hòa – Buôn Ma Thuột

Dự án đường bộ cao tốc Khánh Hòa – Buôn Ma Thuột giai đoạn 1

I. Giao Sở Xây dựng tham mưu UBND tinh sớm ban hành văn bản giao Chủ đầu tư đối với dự án thành phần 3 của dự án trước ngày 10/8/2022 để có cơ sở triển khai thực hiện. Đồng thời, giao Sở Xây dựng kiểm tra, kiểm soát, quản lý chặt chẽ giá vật liệu xây dựng; Theo dõi, bám sát diễn biến của thị trường để kịp thời cập nhật, công bố giá vật liệu xây dựng thông thưởng.

2. Giao Sở Tài nguyên và Môi trường triển khai rà soát, hệ thống hóa hồ sơ các mỏ VLXD thông thưởng khu vực dự án. Hướng dẫn các thủ tục khai thác mỏ vật liệu theo Nghị quyết 60/NQ-CP ngày 16/6/2021, 133/NQ-CP ngày 19/10/2021 và 89/NQ-CP ngày 25/7/2022 của Chính phủ. Thời gian hoàn thành trước ngày 18/10/2022 để có cơ sở đưa vào hồ sơ dự án.

3. Giao UBND các huyện dự án đi qua thành lập hội đồng bồi thường giải phỏng mặt bằng do Chủ tịch UBND huyện làm Chủ tịch hội đồng. Thời gian hoàn thành trước ngày 20/8/2022.

4. Kiến nghị UBND tỉnh ban hành văn bản giao nhiệm vụ cho các đơn vị để chuẩn bị triển khai công tác Bồi thường, giải phóng mặt bằng, tái định cư trước ngày 30/8/2022, cụ thể:

– Giao Trung tâm phát triển quỹ đất cấp huyện dự án đi qua chủ tri thực hiện công tác Bồi thưởng, giải phóng mặt bằng, tái định cư.

Dự án cao tốc Khánh Hòa - Buôn Ma Thuột
Dự án đường bộ cao tốc Khánh Hòa – Buôn Ma Thuột giai đoạn 1

Cao tốc Khánh Hòa – Buôn Ma Thuột dự kiến khởi khi nào

– Giao Ban quản lý dự án ký hợp đồng với Trung tâm phát triển quỹ đất cấp huyện để triển khai công tác giải phóng mặt bằng dự án; bản giao cọc mốc; chủ trì tổng hợp các khó khăn vướng mắc trong quá trình thực hiện và giải ngân vốn khi các phương án được duyệt. Đảm bảo công tác Bồi thường, giải phóng mặt bằng, tái định cư dự án theo kế hoạch, tiến độ để ra. 5. Đối với công tác đo đạc, trích lục bản đồ địa chính, kiến nghị UBND tỉnh ban hành văn bản chỉ đạo một số nội dung trước ngày 30/8/2022, cụ thể như sau:

-Chấp thuận cho Trung tâm phát triển quỹ đất cấp huyện giao Chi nhánh văn phỏng đăng ký đất đai các huyện trực thuộc thực hiện công tác trích lục bản đồ địa chính phục vụ thu hồi đất sau khi tiếp nhận hồ sơ hoàn công cắm cọc Giải phóng mặt bằng từ Ban Quản lý dự án. Đồng thời thực hiện công tác chỉnh lý trích lục, biển động (nếu có) trong quá trình triển khai thực hiện.

– Đối với các khu vực dự án chưa được đo đạc bản đồ, chấp thuận cho Trung tâm phát triển quỹ đất giao cho Chi nhánh văn phòng đăng ký đất đai các huyện trực thuộc triển khai thực hiện đo đạc bản đồ để phục vụ công tác Bồi thưởng, giải phóng mặt bằng, tái định cư dự án. * Lý do giao các công tác nêu trên cho Trung tâm phát triển quỹ đất cấp huyện là:

– Trung tâm phát triển quỹ đất cấp huyện có chuyên môn, nghiệp vụ và kinh nghiệm cao trong công tác giải phóng mặt bằng trên địa bản huyện.

Các từ khóa hay tìm kiếm : bản đó quy hoạch đường cao tốc buôn ma thuột – nha trang, bản đó đường cao tốc khánh hòa – buôn ma thuột, cao tốc buôn ma thuột – nha trang 2022, Bản đồ quy hoạch cao tốc Buôn Ma Thuột Khánh Hòa, Bàn đó dự án cao tốc Buôn Ma Thuột Nha Trang, bản đó đường cao tốc buôn ma thuột – nha trang, Bản đó quy hoạch đại lộ Đông Tây Buôn Ma Thuột, Cung đường daklak Nha Trang.

Xem thêm Mở bán phân khu Hollywood hills https://propertyxvn.com/hollywood-hills-villas-merry-land/

CẢM ƠN QUÝ KHÁCH ĐÃ QUAN TÂM THEO DÕI KÊNH PROPERTYXVN.COM

MỌI THÔNG TIN MUA BÁN – KÝ GỬI – SHOPHOUSE – CONDOTEL – NHÀ PHỐ – BIỆT THỰ – HẢI GIANG MERRY LAND VUI LÒNG LIÊN HỆ

Fanpage dự án : https://www.facebook.com/propertyxvn/

CHÚC QUÝ KHÁCH SỨC KHỎE & THÀNH CÔNG, TRÂN TRỌNG!

5/5 - (1 bình chọn)

    KÝ GỬI NHÀ ĐẤT

    Quý khách hàng vui lòng cung cấp nội dung theo mẫu bên dưới, chúng tôi hỗ trợ tư vấn trong thời gian sớm nhất. Chân thành cảm ơn Quý khách hàng đã quan tâm đến các dự án này.





    0903066813
